61、在雙代號網絡計劃中,如果兩項工作M和N之間的先后順序關系是由于資源調配需要而定的,則它們屬于( D )。
A、搭接關系 B、工藝關系C、工作程序 D、組織關系
62、雙代號網絡計劃中節點是網絡中箭線之間連接點。網絡圖中既有內向箭線,又有外向箭線的節點稱為( A )。
A、中間節點 B、起點節點C、終點節點 D、交接節點
63、在某工程網絡計劃中,已知工作M的總時差和自由時差分別為7天和4天,監理工程師檢查實際進度時,發現該工作的持續時間延長了5天,說明此時工作M的實際進度將其緊后工作的最早開始時間推遲了( B )。
A、5天,但不影響總工期 B、1天,但不影響總工期
C、5天,并使總工期延長1天 D、4天,并使總工期延長2天
64、在網絡計劃工期優化過程中,當出現多條關鍵線路時,在考慮對質量、安全影響的基礎上,優先選擇的壓縮對象應是各條關鍵線路上( C )。
A、直接費之和最小的工作組合,且壓縮后的工作仍然是關鍵工作
B、直接費之和最小的工作組合,而壓縮后的工作可能變?yōu)榉顷P(guān)鍵工作
C、直接費用率之和最小的工作組合,壓縮后的工作仍然是非關鍵工作
D、直接費用率之和最小的工作組合,而壓縮后的工作可能變?yōu)榉顷P(guān)鍵工作
65、在網絡計劃中,若關鍵工作P還需3天完成,但該工作距離最遲完成時間點的天數為2天,那么( C )。
A、該工作不影響總工期 B、該工作可提前1天完成
C、該工作會使總工期拖延1天 D、該工作會使總工期拖延2天
66、在網絡計劃中,工作P最遲完成時間為55天,持續時間10天,其三項緊前工作的最早完成時間分別為25天,30天、33天,那么工作P的總時差為(B )天。
A、22 B、12 C、15 D、20
67、在網絡計劃中,工作P自由時差為2天,總時差為4天,若該工作影響工期3天,那么該工作實際進度比計劃進度拖延(C )天。
A、2 B、4 C、7 D、6
68、已知雙代號網絡計劃中,某工作有兩項緊前工作,它們的最早完成時間分別為18天和23天。如果該工作持續時間為6天,則該工作最早完成時間為( D )天。
A、18 B、23 C、24 D、29
69 、已知某工作的持續時間為4天,最早開始時間為7天,總時差2天,則該工作的最遲完成的時間為( D )
A、4 B、9 C、11 D、13
70、單代號網絡圖中,一項工作必須有( B )。
A、惟一的一個結點和一條箭線B、惟一的一個結點和相應的一個代號
C、惟一的一個箭頭結點和箭尾結點D、惟一的一個名稱和一條箭線
71、雙代號時標網絡計劃是以時間坐標為尺度編制的網絡計劃,網絡圖中以波形線表示工作的(D )。
A、邏輯關系 B、關鍵線路 C、總是差 D 、自由時差
72、某承包商在基礎工程施工過程中,經檢查發現網絡計劃中基坑驗槽工作實際進度比計劃進度拖延5天,影響總工期2天,則該工作原有的總時差為( B )。天。
A、2 B、3 C、5 D 、7
73、單代號網絡計劃中,相鄰兩項工作之間的時間間隔等于(C )。
A、緊后工作最早開始時間減去本工作的最遲完成時間
B、緊后工作最遲開始時間減去本工作的最遲完成時間
C、緊后工作最早開始時間減去本工作的最早完成時間
D、緊后工作最遲開始時間減去本工作的最早完成時間

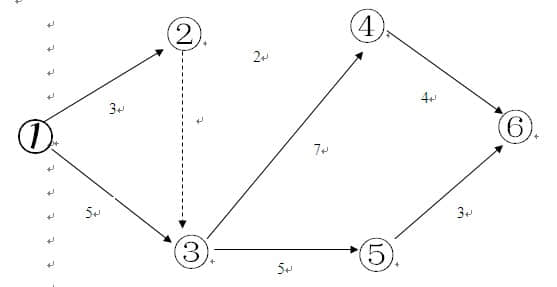

74、某分部工程雙代號網絡圖如下圖所示,由七項工作組成,試問:
(1)該網絡計劃的工期為( D )天
A、9 B、13 C、14 D 、16
(2)工作3-5最早開始時間為( C )天。
A、2 B、3 C、5 D 、7
(3)如果工作3-5拖延6天開始,則對總工期影響( B )天。
A、1 B、3 C、5 D 、6
75、某工程合同工期238天,在施工至150天時進行進度檢查,發現進度拖延了8天,為了加快進度搶回工期,項目部采取了一系列措施:
(1)屬于組織措施的是(A)
A、增加勞動力和施工機械的數量B、發放趕工獎勵
C、改進施工工藝和技術D、采用先進的施工機械
(2)屬于技術措施的是(C)
A、重視后續工作的風險分析及處理B、改善外部配合條件
C、采用先進的施工方法D、增加施工時間
(3)項目部決定對后續工作進行動態調整,合理使用資源,合理安排工作面,這屬于( B )
A、組織措施 B、管理措施C、技術措施 D、經濟措施
76、按照成本構成,下列各項內容不屬于施工成本是( D )
A、人工費 B、材料費 C、措施費 D、索賠費用
77、某綜合樓工程發包后,發包人未按約定給定預付,承包人在約定預付時間7天后向發包人發出要求預付的通知,發包人收到通知后仍未按要求預付,于是在發出通知后7天,承包人決定停止施工,承擔由此造成工期損失的是(B )
A、承包人 B、發包人 C、分包人 D、工程師
78、按照國際慣例,常用的索賠費用的計算方法包括( A )。
A、實際費用法 B、直接費用 C、間接費用法 D、利潤索賠法
79、某工程合同總額300萬元,合同中約定的工程預付款額度為15%,主要材料和構配件所占比重為60%,則預付款的起扣點為( C)萬元。
A、75 B、180 C、225 D、255
80、某工程包含兩個子項工程,施工合同約定:甲項200元/┫,乙項180元/┫;工程無預付款;進度款按月結算;保留金按進度款的5%逐月扣留;工程師簽發月度付款憑證的最低限額為25萬元。經現場計量確認,承包商第一個月實際完成的甲乙兩子項的工程量分別為700┫、500┫,第二個實際完成的工程款為30萬元。(1)第一個月應付的工程款為( B)萬元。
A、0 B、21.85 C、23 D、25
(2)第一個月工程師簽發的實際付款金額為( A)萬元。
A、0 B、21.85 C、23 D、25
(3)第二個月工程師簽發的實際付款金額為( C)萬元。
A、28.5 B、30 C、50.35 D、53
